事業の経緯・進捗

2023年4月1日更新

事業の経緯

年度別事業名一覧
年度 事業名
昭和63年度 まちづくり現況調査
平成6年度 平成7年1月10日 都市計画決定(告示)
平成7年度 平成7年4月1日 岡宮北区画整理事務所を開設
平成8年度 平成8年12月16日 事業計画決定(公告)
平成10年度 平成11年1月22日 工事着手
平成14年度 平成14年3月14日 用途地域の変更 地区計画の都市計画決定
平成15年度 平成15年7月7日 事業計画変更第1回(公告)
平成17年度 平成17年4月1日 都市計画決定変更(告示)
平成18年度 平成18年12月15日 事業計画変更 第2回(公告)
平成19年度 平成19年8月31日 都市計画道路 沼津南一色線・三枚橋岡宮線 一部暫定開通
平成21年度 平成22年2月24日 事業計画変更 第3回(公告)
平成24年度 平成25年3月14日 事業計画変更 第4回(公告)
平成27年度 平成27年4月8日 都市計画道路 平町岡一色線 一部暫定開通
平成27年度 平成28年3月4日 事業計画変更 第5回(公告)
平成29年度 平成30年2月23日 事業計画変更 第6回(公告)
令和元年度 令和元年10月24日 事業計画変更 第7回(公告)
令和4年度 令和5年1月26日 事業計画変更 第8回(公告)

進捗状況

令和4年度現在(施行中を含む)で、宅地整地や区画道路築造、都市計画道路の暫定整備など約31.3ヘクタールの工事が進んでいます。全体の69.5%に当たります。

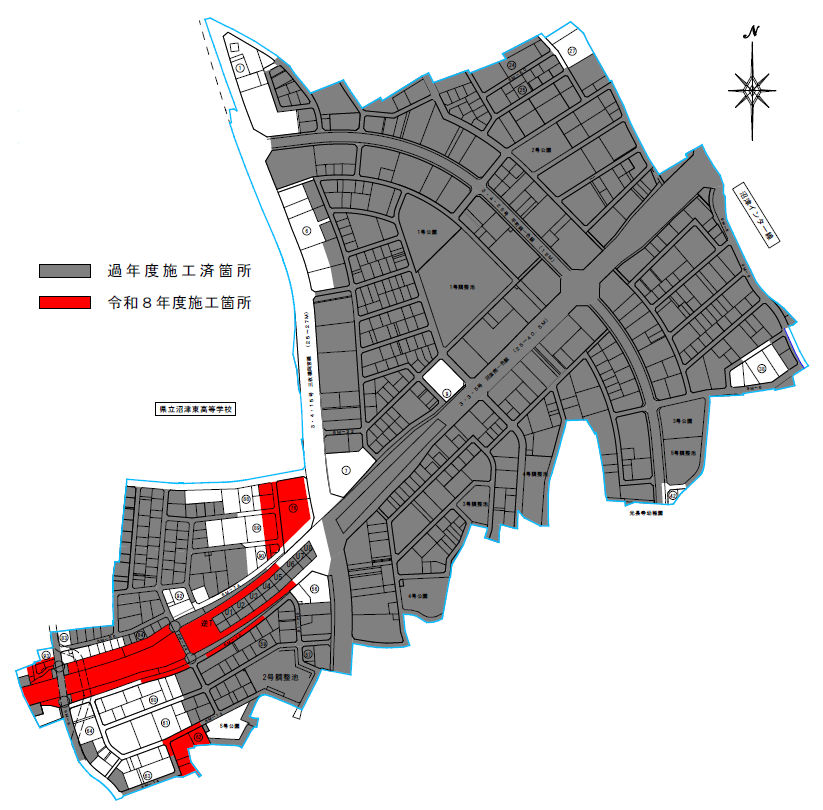

令和2年度末現在の進捗状況地図
